分类 报考指南 考试报名 培训辅导 准考证.证书 成绩查询 注册信息 政策大纲 模拟真题

2015年一级建造师《机电工程》模拟试卷(11)

二、多项选择题(共10题,每题2分。每题的备选项中,有2 个或2个以上符合题意。至少有1个错项。错选.本题不得分;少选,所选的每个选项得0.5分)
21、钢结构制作中,钢材的切割面或剪切面,不允许存在的缺陷有(  )。
A.卷边
B.切痕
C.裂纹
D.夹渣
E.分层
22、 根据《一级建造师(机电工程)注册执业工程规模标准》,属于大型工程的有(  )。
A.5万平方米消防工程
B.1000冷吨空调工程
C.1000公里输油管道
D.年产50吨电炉工程
E.110千伏变电站工程
23、 高层住宅给水排水及室内雨落管道应在(  )后,再穿外墙做出户管道。
A.结构封顶
B.初沉降
C.室内管道安装
D.室内管道试压
E.室内管道防腐施工
24、 影响设备安装精度的因素中的测量因素有(  )。
A.零部件装配精度
B.检测人员技能水平
C.设备制造加工精度
D.设备检测基准加工精度
E.测量仪器检测精度
25、 下列设备中,属于安全防范系统的入侵报警探测器有(  )。
A.红外线探测器
B.感烟探测器
C.微波探测器
D.超声波探测器
E.感温探测器
26、 焊接采用气体保护焊时,气体的主要作用有(  )。
A.隔离空气中对待焊焊接熔池产生有害影响
B.对焊缝和近缝区的保护
C.提高焊缝性能
D.减少焊接产生的烟尘
E.提高焊缝抗裂性能
27、 项目部的试验部门在质量验收工作中的职能包括(  )。
A.接受试验委托
B.出示真实可靠的试验数据
C.提供规范的试验报告
D.对试验结论负责
E.选定试验部位或样品
28、 机电工程签章文件中的合同管理文件包括(  )。
A.工程变更费用报告
B.工程分包合同
C.材料采购总计划表
D.工程竣工报告
E.合同变更和索赔申请报告
29、 下列风管安装要求,正确的有(  )。
A.输送含有易燃易爆气体的风管系统应有良好的接地措施
B.输送含有易燃易爆气体的风管系统通过生活区房间时,不应设置接口
C.输送温度高于70℃的空气时,风管连接的密封材料可采用橡胶板
D.输送产生凝结水或含蒸汽的风管,其底部不应设置拼接缝
E.输送产生凝结水或含蒸汽的风管最低处设排液装置
30、 管道气压试验可以根据输送介质的要求,以选用(  )气体为宜。
A.空气
B.氮气
C.氧气
D.天然气三、案例分析题(共5大题.(一)、(二)、(三)题各20分。(四)、(五)题各30分)

31、 背景资料

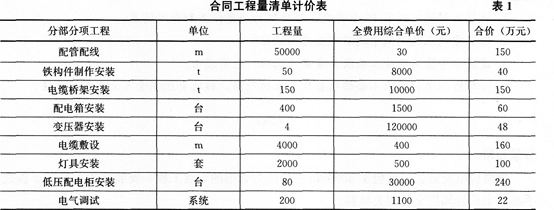

某安装公司中标了某贸易中心大楼的电气安装工程,该工程采用以人工费为取费基数的全费用综合单价计价。中标工程量清单如表1所示,措施项目总费用为210万元。

合同约定:对于施工过程中发生的设计变更,合同清单中有的项目,按合同清单中的综合单价计价,清单中没有的采用当地现行安装工程预算定额,以定额人工费为基数,按管理费50%、利润20%、规费21%、安全文明施工专项费9%、确定全费用综合单价,工程所在地建安税率3.48%

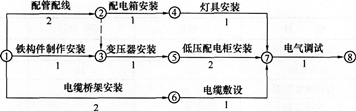

合同签订后,安装公司编制了施工进度网络计划,并经监理工程师批准。如图所示(单位:月)。

施工中发生了如下事件:
事件1:施工开始后遇到季节性降雨,安装公司对已完工程采取了保护措施并发生了保护措施费用10万元;由于地处繁华路段,安装公司提高了安全防范等级,比常规工程增加了10万元的防护措施费用。
事件2:施工至第2月末,建设单位发出设计变更,将原计划由电力部门施工的高压配电柜安装工作改由安装公司实施,按照施工工艺,高压配电柜安装工作需在变压器安装工作结束后开始,在低压配电柜安装工作开始前完成,持续时间需要1个月。高压配电柜安装工程直接费54000元/台,其中人工费10000元/台,工程量10台。
事件3:高压配电柜安装完成后,安装公司向建设单位提出承担包括高压试验在内的高压配电柜试验和调整工作的请求,建设单位和监理单位审查后认为安装公司未获得许可,予以拒绝。
问题
1.安装公司就事件1中的两项费用向建设单位索赔,是否合理?分别说明理由。
2.计算合同总价、事件2中新增加的高压配电柜安装工作全费用综合单价、设计变更后增加的工程款以及变更后的总造价。
3.按施工进度网络计划节点编号指出关键线路,计算合同工期。
4.新增加的高压配电柜安装工作是否影响总工期?说明理由。
5.事件3中,安装公司从事高压柜试验和调整应获得何种许可?

32、 背景资料

某电力建设工程超大和超重设备多,制造分布地域广、运输环节多、建设场地小、安装均衡协调难度大,业主将该工程的设备管理工作通过招投标方式分包给一专业设备管理公司(以下简称设备公司)。设备安装由一家安装公司承担。
该工程变压器(运输尺寸11.1×4.14× 4.9m)在西部地区采购,需经长江水道运抵东部某市后,再经由50km国道(含多座桥梁)方可运至施工现场。对此,设备公司做了两项工作。首先经与设备制造商、沿途各单位联系妥当后,根据行驶线路中的桥梁状况等因素,进行检测、计算和采取了相关措施;其次变压器采用充气方式运输。
在主变压器安装过程中,安装公司经二次搬运、吊装、就位、吊芯检查及干燥等工作后,对其绕组连同套管一起的直流电阻测量、极性和组别测量等进行了多项试验,并顺利完成安装任务。
问题
1.主变压器运输沿途中设备公司需要与哪些单位沟通协调?
2.在主变压器运经桥梁前,除了考虑桥梁的当时状况外,还要考虑哪些因素?相应采取的主要措施有哪些?
3.主变压器安装中需要哪些特种作业人员?
4.补充主变压器安装试验的内容。
33、 背景资料
某工业项目建设单位通过招标与施工单位签订了施工合同,主要内容包括设备基础、设备钢架(多层)、工艺设备、工业管道和电气仪表安装等。

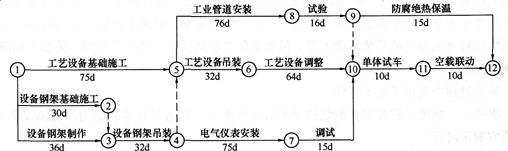

工程开工前,施工单位按合同约定向建设单位提交了施工进度计划,如图所示。

上述施工进度计划中,设备钢架吊装和工艺设备吊装两项工作共用一台塔式起重机(以下简称塔机),其他工作不使用塔机。经建设单位审核确认,施工单位按该进度计划进场组织施工。
在施工过程中,由于建设单位要求变更设计图纸,致使设备钢架制作工作停工10天(其他工作持续时间不变),建设单位及时向施工单位发出通知,要求施工单位塔机按原计划进场,调整进度计划,保证该项目按原计划工期完工。
施工单位采取措施将工艺设备调整工作的持续时间压缩3天,得到建设单位同意。施工单位提出的费用补偿要求如下,但建设单位没有全部认可。
(1)工艺设备调整工作压缩3天,增加赶工费10000元。
(2)塔机闲置10天损失费:1600元/天(含运行费300元/天)×10天=16000元。
(3)设备钢架制作工作停工10天造成其他有关机械闲置、人员窝工等综合损失费15000元。
问题
1.按节点代号表示施工进度计划的关键线路。计算该计划的总工期。
2.施工单位按原计划安排塔机在工程开工后最早投入使用的时间是第几天?按原计划设备钢架吊装与工艺设备吊装工作能否连续作业?说明理由。
3.说明施工单位调整方案后能保证原计划工期不变的理由。
4.说明施工单位提出的3项费用补偿要求是否合理。计算建设单位应补偿施工单位的总费用。
34、背景资料

A施工单位总承包某石油库区改扩建工程,主要工程内容包括:(1)新建4台50000m3浮顶油罐;(2)油库区原有4台10000m3拱顶油罐开罐检查和修复;(3)罐区综合泵站及管线;(4)建造18m跨度钢混结构厂房和安装1台32t桥式起重机。A施工单位把厂房建造和桥式起重机安装工程分包给具有相应资质的B施工单位。工程项目实施中做了以下工作:
工作一:A施工单位成立了工程项目部。项目部编制了职业健康安全技术措施计划,制订了风险对策和应急预案。
工作二:根据工程特点,项目部建立了消防领导小组,落实了消防责任制和责任人员,加强了防火、易燃易爆物品等的现场管理措施。
工作三:为保证库区原有拱顶罐检修施工安全,项目部制订了油罐内作业安全措施。主要内容包括:
(1)关闭所有与油罐相连的可燃、有害介质管道的阀门,并在作业前进行检查。
(2)油罐的出、入口畅通。
(3)采取自然通风,必要时强制通风。
(4)配备足够数量的防毒面具等。
(5)油罐内作业使用电压为36V的行灯照明,且有金属保护罩。
工作四:B施工单位编制了32t桥式起重机安装专项方案,由B单位技术总负责人批准后实施。
问题
1.项目部制订的应急预案的主要内容有哪些?
2.列出现场消防管理的主要具体措施。
3.指出并纠正项目部的油罐内作业安全措施的不妥或错误之处,并补充遗漏的内容。
4.32t桥式起重机安装方案的审批程序是否符合规定要求?说明理由。
35、 背景资料
A安装工程公司承接一项炼厂罐区施工任务。工程包括新建6台4000m3丙烷球罐和4台4000m3丁烷球罐,施工内容有:球罐混凝土基础工程、球罐工程包括球罐组对、焊接、检验试验和丙烷球罐的整体热处理、系统管道工程等。项目部采用散装法组对球罐本体。在组对球罐北温带时,组对用临时支架散落,造成3名员工从20m高处坠落,紧急送医,经7个小时的抢救,仍有1名员工不治身亡。该项目部以伤员正在抢救为由,于事故发生后8个小时电话报告A公司安全生产总监。时值凌晨1点,A公司安全生产总监于早上8点上班后将事故向当地市级人民政府安全生产监督管理部门报告。由于违反了报告规定,A公司项目部及安全生产总监受到了批评和处罚。
经过6个月的紧张施工,项目进入试压阶段。正在进行升压作业时,技术人员赶来报告,在2个月前,设计发来了一个变更通知,要在丁烷球罐罐体上增加一个液位探测器的开孔。由于A公司项目文控员的疏忽,技术员刚收到此变更。A公司项目技术负责人指示:试压完成后再补开此孔。监理工程师予以紧急制止。经过整改,项目部完成了合同约定的工作内容,经过自查后,向建设单位提交了竣工验收申请报告。
问题
1.监理工程师紧急制止丁烷球罐的试压工作是否正确?说明理由
2.国内球形罐整体热处理一般采用什么方法?整体热处理前的条件和工艺要点有哪些?
3.本次事故属于什么生产安全事故等级并说明依据。上报程序为什么不正确?
4.项目部对施工中发生职业健康安全事故处理的“四不放过”原则是什么?
5.建设单位接受施工单位竣工验收申请报告后应怎样展开工作?





E.CO气

   >>学课在线网课试听.报名        >>学课在线智能题库.模拟做题       >>直播课程       >>录播课程

课程名称
课程免费试听
课程名称
课程免费试听
课程名称
课程免费试听
初级会计师

一级建造师

执业药师

中级会计师

二级建造师

护士资格证

注册会计师

一级造价工程师

健康管理师

经济师考试

监理工程师

考研辅导课

银行从业

安全工程师

自考课程

基金从业

一级消防工程师

心理咨询师

企业人力资源管理师

法律职业资格考试

公共营养师

社会工作者

消防设施操作员

保育员

教师资格证

成人高考

育婴师

公务员培训

文职培训

英语四六级

计算机软考
养老护理员
税务师培训

房产经纪人
咨询工程师

其它课程>>



重要提醒!!内容中联系方式并非本站联系方式,报名咨询的学员请与下面最新联系方式联系我们咨询报名-以免损失!
>>长期招聘兼职招生代理人员,项目合作,团报优惠咨询,有意者请联系我们 >>咨询:13312524700(可加微信)。

昆明学历中心:◆咨询电话:0871-65385921、13312528471 赖老师、钱老师(微信报名:17787865775)点击这里给我发消息


云南地州中心:◆咨询电话:0871-65385921、17787865775 冯老师、 王老师(微信报名:17787865775)点击这里给我发消息


总部报名地址: ◆昆明市-五华区教场东路莲花财富中心10楼;网课试听:ke.xuekaocn.cn   点击这里立即咨询我们



地州分校:   大理分校   丽江分校   迪庆分校   怒江分校   红河分校   临沧分校   玉溪分校   文山分校   保山分校   德宏分校   昭通分校   普洱分校   版纳分校 【各地州学员请加老师微信咨询报名,电话(微信):133-1252-4700】;2021年云南省成人高考>>立即报名



职业技能考证:心理咨询师、健康管理师、茶艺师等更多>◆咨询电话:133 1252 4700(微信)点击这里咨询我们

公考培训咨询:◆国考云南省考公务员/事业单位面授培训,咨询电话:133 1252 4700 (微信)点击这里立即咨询我们






温馨提示:因考试政策、内容不断变化与调整,学课在线网提供的以上信息仅供参考,如有异议,请考生以权威部门公布的内容为准!

免责声明:以上内容仅代表原创者观点,其内容未经本站证实,学课在线网对以上内容的真实性、完整性不作任何保证或承诺,转载目的在于传递更多信息,由此产生的后果与学课在线网无关;如以上转载内容不慎侵犯了您的权益,请联系我们QQ:1536696595,我们将会及时处理。




网友评论
