单项选择题
1、光纤布放时,槽道内光纤应顺直、不扭绞,应加套管或线槽进行保护,无套管保护处用扎带绑扎,但不宜过紧。拐弯处曲率半径至少大于光缆直径的( )。
A.10倍
B.15倍
C.20倍
D.25倍
2、SDH设备和波分复用设备相同的测试项目是( )。
A.中心频率和偏移
B.最小边模抑制比
C.最大-20dB带宽
D.平均发送光功率
3、在SDH网中,分插复用器与再生中继器之间的段落属于( )。
A.再生段
B.复用段
C.数字段
D.数字通道
4、光纤SDH传送网是一种以( )和光纤技术为核心的传送网结构。
A.基带传输
B.频分复用(FDM)
C.时分复用(TDM)
D.波分复用(WDM)
多项选择题
5、DWDM系统主要网络单元有( )
A.光合波器(OMU)
B.光分波器(ODU)
C.光纤放大器(OA)
D.分插复用器(ADM)
E.交叉连接器(DXC)
简答题
6、第五大题(30分):此题与09年真题第五大题类似。可参考09年的题目
背景资料暂缺:
1.答:计算工期85天、 关键工作:
2.各事件是否可以索赔,说明理由,
3、计算结算时的费用为75500元。7000+100*20+40*50+30*50=75500
4、计算可索赔工期,施工单位可补的工期为7天,在关键路线上,钢绞线5天和沟坎加固都不在关键路线上。拖后天数为7+2+2-5=6天
6、测试OUT指标,接受机的灵敏度的测试、最小边模抑制比、最大-20DB带宽分别需要的哪些仪表?
背景资料
某本地传输网工程,包括线路和设备两部分。光缆沿线与原有光缆、铁路交越。建设单位和施工单位签定了承包合同,合同工期16周;交越过路手续和赔补由建设单位负责,钢管、水泥、沙石由施工单位采购。施工单位提交了初步的施工进度网络计划并得到了建设单位的批准 。
事件一:开工后建设单位办理穿越铁路手续时,铁路部门要求另选地点穿越。为此,施工单位配合选址10个工日,人员误工30个工日。根据新的穿越方案,施工单位增加费用5万元,挖沟进度延迟3天。
事件二:钢管到货后,经检验为未镀锌钢管,施工单位进行镀锌处理造成误工20工日,进度延迟4天。
事件三:在光缆接续时,由于光纤熔接机故障造成误工10个工日,进度延迟5天。
事件四:部分坡坎强度达不到要求,重新加固增加30个工曰,增加材料费6000元,进度延迟3天。
事件五:为加快进度,施工单位在系统测试时增加了人员和仪表,使得该工作进度缩短了1周。
其余各项工作实际进度和费用与原计划相符。
问题
1.施工单位提交的施工进度网络计划中的关键工作有哪些?计算工期是多少? (本小题7分)
2.针对上述每个事件,分别回答施工单位能否向建设单位提出工期及费用的索赔并简述理由。(本小题6分)
3.本工程中施工单位能得到的工期补偿为多少天?总工期比原计算工期提前或拖后多少天?(本小题5分)
4.若在合同中约定人工费综合工日为100元/工日,误工费为50元/工日,计算在工程结算时施工单位得到的赔偿数额。(本小题4分)
5.施工单位索赔时应向建设单位提交哪些文件?(本小题3分)
6.在与原有光缆交越施工时,施工单位应采取哪些措施保护原有光缆的安全?(本小题5分)
7、(四) 、背景材料:某万门程控交换机安装工程,工期 40 天,合同约定,交换机房到传输机 房的同轴电缆由施工单位采购。 施工项目部要求在现场摸底时对设计图纸进行复核, 其中机 房内设备安装现场应复核: 需要安装的设备位置是否准确, 防静电地板高度是否和抗震基座 的高度相符。开工后,由于建设单位调整了传输机房的位置,导致原来订购的同轴电缆性能 不能满足传输需要,需重新订购,为此施工单位多支出 10 万元,造成停工 10 天,误工费 4 万元。

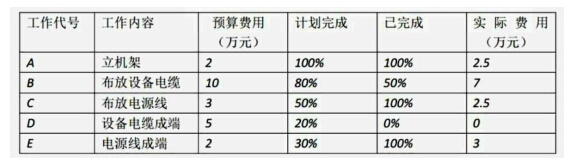

工程进行到第 20 天时,项目部检查得出相关数据如下表:
工程验收前,施工单位提交了竣工资料包括:工程说明,建筑安装工程量总表,开工 报告,隐蔽工程/随工验收签证、交工报告、重大工程质量事故报告、验收证书、交接书、 洽商记录、竣工图、测试记录和备考表。监理工程师认为内容不全,将质量退回。
问题:
1、 本工程在现场摸底时对设计图纸的复核还需要复核哪些内容?
2、 计算表中每项工作的已完工作预算费用 BCWP 和总的 BCWP。
3、 计算表中每项工作的已完工作实际费用 ACWP 和总的计划工作预算费用 BCWS。
4、 计算表中的费用偏差 CV 和进度偏差 SV,并说明费用和进度的进展情况。
5、 施工单位可索赔的工期和费用各为多少?
6、 施工单位的竣工资料缺少哪些内容?那些人应在竣工图章上签字?
8、(三) 、背景材料:某施工单位在南方某地承接了一项移动通信基站安装工程,部分工程利 旧,合同约定 7 月 10 号开工,10 月 30 号完工。
开工前,项目部进行安全交底是针对高空作业提出了下列具体措施:
1)作业人员必须佩戴安全帽,穿安全服,工作鞋;
2)施工时划定安全禁区,并设置警示标志;
3)遇到 6 级以及以上大风或气温高过 40°时停止塔上作业;
4)作业前禁止饮酒;保持作业人员精力集中,情绪稳定;
5)服从统一指挥。
8 月下旬, 施工单位质检员在对已安装的站点的测试检查发现多个站点的天馈线电压驻 波比不合格。
9 月下旬,个别站点机房接地网仍未做好,建设单位要求先安装设备及天馈线,待地网 完成后,再加电开通设备,以保证工期。
问题:
1、 针对高空作业的还应补充哪些安全防护措施?
2、 用因果分析 法分析造成天馈线电压驻波比不合格原因。
3、 建设单位在接地网没有完工的前提下要求施工单位进行设备安装和天馈线安装, 是不是合理?说明理由。
4、 按设备安装工程验收规范要求,馈线进入室内应采取哪些措施?
9、某运营商新建光缆线路工程初步设计已完成,工程估算价为2500万元,通过招标确定了一家施工单位,并委托一家监理单位对本工程实施监理。中标施工单位做好了充分准备,在收到开工令后,工程顺利开工。
本工程直埋部分与一条地下自来水管交越,部分路段采用立杆架空敷设;工程中为了保护光缆需做沟坎加固,部分地段回填时要求夯实。
工程进行一段时期后,建设单位根据需要,要求施工单位先完成其中某一中继段光缆的施工,验收后投入使用,然后再进行其它段落的施工。
问题:
1.具有什么资质的企业可参加本工程投标?
2.施工单位收到的开工令应该由哪个单位发出?
3.本工程中哪些项目应由监理人员签署隐蔽工程检验签证?
4.针对建设单位先完成其中某一中继段光缆的施工,验收后先投入使用的要求,施工单位应如何处理?
5.光缆中继段测试包含的内容有哪些?
10、(二)
背景资料:
某施工单位承揽一通信综合楼电源设备安装工程,按照设计施工过程中,施工单位发现部分电源线的线径较细,因此提出改变电源线规格程式的变更申请。建设单位认为工程为包工包料的承包方式,不予追加费用,施工单位因此仍按照设计要求敷设各种电源线。由于投标报价较低,施工单位为了节约费用,将机架的保护接地端子连接到了工作接地线上。
工程验收时,建设单位发现部分走线架上的缆线有交叉现象、个别机架垂直度不符合要求等问题。建设单位因此决定另选一家施工单位处理工程中的遗留问题。
工程试运行阶段,维护人员发现部分电源线温度过高,建设单位因此请现场的其他施工单位及时更换,事故的处理结果也未上报。
问题:
1.此工程中,哪些工程参与单位在此问题的处理方面应承担责任?为什么?
2.施工单位缆线交叉的问题应如何防范?
3.建设单位在工程验收时将发现的问题交由其他施工单位处理是否符合要求?为什么?
4.设备试运行阶段发生的问题,建设单位的处理方法是否正确?应如何处理?
重要提醒!!内容中联系方式并非本站联系方式,报名咨询的学员请与下面最新联系方式联系我们咨询报名-以免损失!
>>长期招聘兼职招生代理人员,项目合作,团报优惠咨询,有意者请联系我们 >>咨询:13312524700(可加微信)。
云南地州中心:◆咨询电话:0871-65385921、17787865775 冯老师、 王老师(微信报名:17787865775)
总部报名地址: ◆昆明市-五华区教场东路莲花财富中心10楼;网课试听:ke.xuekaocn.cn
地州分校: 大理分校 丽江分校 迪庆分校 怒江分校 红河分校 临沧分校 玉溪分校 文山分校 保山分校 德宏分校 昭通分校 普洱分校 版纳分校 【各地州学员请加老师微信咨询报名,电话(微信):133-1252-4700】;【2021年云南省成人高考>>立即报名】
职业技能考证:心理咨询师、健康管理师、茶艺师等更多>◆咨询电话:133 1252 4700(微信)
公考培训咨询:◆国考云南省考公务员/事业单位面授培训,咨询电话:133 1252 4700 (微信)
