2015年造价工程师考试案例分析每日一练(第十五期)

简答题

一、某总承包施工企业根据某安装工程的招标文件和施工方案决定按以下数据及图6-11-1要求进行投标报价:


     该安装工程按设计文件计算出各分部分项工裎工料机费用合计为6000万元,其中人工费占10%。
     安装工程脚手架搭拆的工料机费用,按各分部分项工程人工费合计的8%计取,其中人工费占25%;安全防护、文明施工措施费用,按当地工程造价管理机构发布的规定计100万元,根据建设部建办[2005]89号《建筑工程安全防护、文明施工措施费用及使用管理规定》中“投标方安全防护、文明施工措施的报价,不得低于依据工程所在地工程造价管理机构测定费率计算所需费用总额的90%”的规定,业主要求按90%计;其他措施费项目清单费用按150万元计。
     施工管理费、利润分别按人工费的60%、40%计。
     按业主要求,总承包企业将占工程总量20%的部分专业工程发包给某专业承包企业,总承包服务费按分包专业工程各分部        分项工程人工费合计的15%计取。
     规费按82万元计;税金按税率3.50%计。

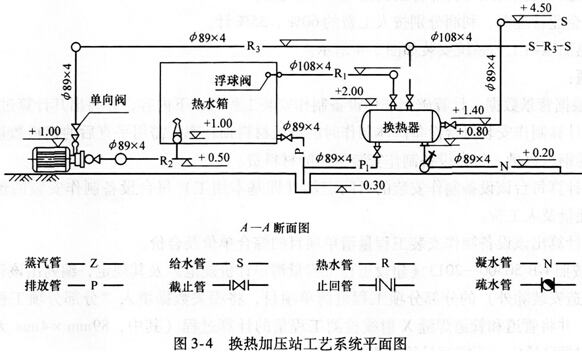

     其中某生产装置中部分工艺管道系统如图6-Ⅱ-2所示。
管道系统各分部分项工程量清单项目的统一编码见表6-Ⅱ-1:


说明:

1.本图所示为某工厂生产装置的部分工艺管道系统,该管道系统工作压力为2.0MPa。图中标注尺寸标高以m计,其分均以mm计。

2.管道均采用20#碳钢无缝钢管,弯头采用成品压制弯头,三通为现场挖眼连接。管道系统的焊接均为氩电联焊。

3.所有法兰为碳钢对焊法兰,阀门型号:止回阀为H41H-25,截止阀为J41H-25,采用对焊法兰连接。

4.管道支架为普通支架,共耗用钢材42.4kg,其中施工损耗率为6%。

5.管道系统安装就位后,对φ76×4的管线的焊口进行无损探伤,其中法兰处焊口采用超声波探伤;管道焊缝采用×光射线探伤,片子规格为80mm×150mm,焊口按36个计。

6.管道安装完毕后,均进行水压试验和空气吹扫。管道、管道支架除锈后,均进行刷防锈漆、调和漆各二遍。

问题:
       1.按照《建设工程工程量清单计价规范》(GB50500--2013)和建标(2013)44号文件《建筑安装工程费用项目组成》的规定,计算出总承包企业对该单项工程的(含分包专业工程)投标报价。将各项费用的计算结果填单项工程货用汇总表中,其计算过程写在表下面。(计算结果均保留整数)
       2.根据《建设工程工程量清单计价规范》(GB50500—2013)的规定,计算管道φ9×4管道φ6×4、管道φ7×3.5、管道支架制安、焊缝×光射线探伤、焊缝超声波探伤等6项工程量,并写出计算过程(计算结果均保留一位小数)。编列出该管道系统(注:阀门、法兰安装除外)的分部分项工程量清单项目,将结果填入分部分项工程量清单表中。

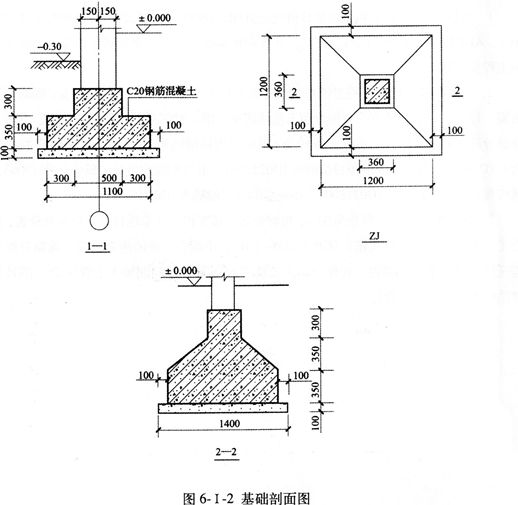

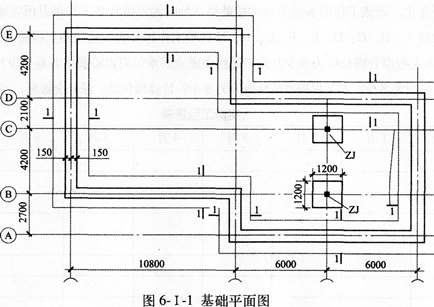

二、某工程基础平面图如图6-I-1所示,现浇钢筋混凝土带形基础、独立基础的尺寸如图6-I-2所示。混凝土垫层强度等级为             C15,混凝土基础强度等级为C20,按外购商品混凝土考虑。
      混凝土垫层支模板浇筑,公证面宽度300mm,槽坑底面用电动夯实机夯实,费用计入混凝

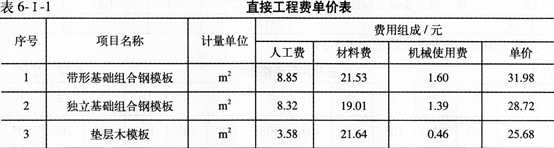

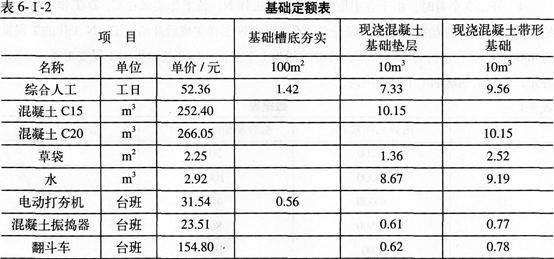

       土垫层和基础中。直接工程费单价表,见表6-I-1。

基础定额表,见表6-I-2。
     依据《建设工程工程量清单计价规范》计算原则,以人工费、材料费和机械使用费之和为基数,取管理费率5%、利润率4%;以分部分项工程量清单计价合计和模板及支架清单项目费之和为基数,取临时设施费率1.5%、环境保护费率0.8%、安全和文明施工费率1.8%。

问题:
    依据《建设工程工程量清单计划规范》的规定(有特殊注明除外)完成下列计算:
     1.计算现浇钢筋混凝土带形基础,独立基础、基础垫层的工程量。将计算过程及结果填入表6-I-3“分部分项工程量计算表”。



    2.编制现浇混凝土带形基础、独立基础的分部分项工程量清单,说明项目特征。(带形基础的项目编码为010401001,独立基础的项目编码为010401002)填入表6-I-4“分部分项工程量清单”。
    3.依据提供的基础定额数据,计算混凝土带形基础的分部分项工程量清单综合单价,填入表6-I-5“分部分项工程量清单综合单价分析表”,并列出计算过程。
    4.计算带形基础、独立基础(坡面不计算模板工程量)和基础垫层的模板工程量,将计算过程及结果填入表6-I-6“模板工程量计算表”。
    5.现浇混凝土基础工程的分部分项工程量清单计价合价为57686.00元,计算措施项目清单费用,填入表6-I-7“措施项目清单计价表”,并列出计算过程。
(计算结果均保留两位小数)
三、某建设单位经相关主管部门批准,组织建设某项目全过程总承包(即EPC模式)的公开招标工作。该工程工期定为2年,考虑       到各种因素的影响,决定该工程在项目基本方案确定后即开始招标。招标程序如下:

1.组织评标。

2.招标文件的澄清与修改。

3.成立该工程招标领导机构。

4.召开投标预备会。

5.建立评标组织。

6.决定中标单位。

7.对申请投标者进行资格预审,并将结果通知所有申请投标者。

8.委托招标代理机构代理招标。

9.委托咨询机构编制招标文件。

10.向资格审查合格的投标者发售招标文件。

11.组织投标单位踏勘现场。

12.发布招标公告和投标邀请书。

13.发出中标通知书。

14.编制标底。

15.建设单位与中标单位签订承发包合同。

16.召开开标会议,审查投标书。

       业主于2000年3月1日发布该项目施工招标公告,其中载明招标项目的性质、大致规模、实施地点、获取招标文件的办法等事项,还要求参加投标的施工单位必须是本市一、二级企业或外地一级企业,近3年内有获省、市优质工程奖的项目,且需提供相应的资质证书和证明文件。4月1日向通过资格预审的施工单位发售招标文件,各投标单位领取招标文件的人员均按要求列表登记并签收。招标文件中明确规定:工期不得长于24个月,工程质量要求获得本省优质工程奖,4月18日16时为投标截止时间。
       开标时,由各投标人推选的代表检查投标文件的密封情况,确认无误后由招标人当众拆封,宣读投标人名称、投标价格、工期等内容,还宣布了评标标准和评标委员会名单(共8人,包括招标人代表2人、招标人上级主管部门代表1人、技术专家3人、经济专家2人),并授权评标委员会直接确定中标人。
【问题】

1.上述招标程序中的工作顺序是否正确?如果不正确,请排出正确顺序。具体工作实施情况哪些方面不符合相关法律与规定?

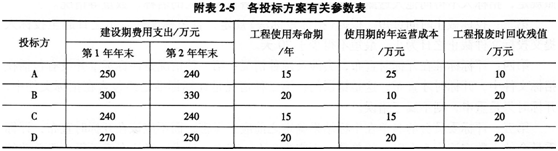

2.若本工程有A、B、C、D 4家投标单位为有效投标。经评审,4家投标单位投标方案的有关参数见附表2-5。列式计算D单位投标方案的年费用(基准折现率为10%)。

3.评标委员会在初步评审中汇总了各投标单位的得分,见附表2-6。各投标单位的报价年费用作为评标基础,年费用最低的为100分,与最低年费用相比,每上升1%扣2分。若附2-6评价指标的权重分别为:业绩25%、投标方案25%、质量目标5%、方案年费用45%,计算各投标单位的评标得分。

(注:计算结果保留两位小数。)




       4、某施工单位(乙方)与某建设单位(甲方)签订了某项工业建筑的地基处理与基础工程施工合同。由于工程量无法准确确定,根据施工合同专用条款的规定,按施工图预算方式计价,乙方必须严格按照施工图及施工合同规定的内容及技术要求施工。乙方的分项工程首先向监理工程师申请质量认证,取得质量认证后,向造价工程师提出计量申请和支付工程款。
工程开工前,乙方提交了施工组织设计并得到批准。
【问题】

1.在工程施工过程中,当进行到施工图所规定的处理范围边缘时,乙方在取得在场的监理工程师认可的情况下,为了使夯击质量得到保证,将夯击范围适当扩大。施工完成后,乙方将扩大范围内的施工工程量向造价工程师提出计量付款的要求,但遭到拒绝。试问造价工程师拒绝承包商的要求合理否?为什么?

2.在工程施工过程中,乙方根据监理工程师指示就部分工程进行了变更施工。试问工程变更部分合同价款应根据什么原则确定?

3.在开挖土方过程中,有两项重大事件使工期发生较大的拖延:一是土方开挖时遇到了一些工程地质勘探没有探明的孤石,排除孤石拖延了一定的时间;二是施工过程中遇到数天季节性大雨后又转为特大暴雨引起山洪暴发,造成现场临时道路、管网和施工用房等设施以及已施工的部分基础被冲坏,施工设备损坏,运进现场的部分材料被冲走,乙方数名施工人员受伤,雨后乙方用了很多工时清理现场和恢复施工条件。为此乙方按照索赔程序提出了延长工期和费用补偿要求。试问造价工程师应如何审理?




5、 某企业投资建设一个工业项目,该项目可行性研究报告中心 的相关资料和基础数据如下:
(1)项目工程费用为2000万元,工程建设其他费用为500万元 (其中无形费用为200万元),基本预备费费率为 8%,预计未来3年的年均投资价格上涨率为5%。
(2)项目建设前期为1年,建设期为2年,生产运营期为8年。
(3)项目建设期1年完成项目静态投资的40%,第2年完成静态投资的60%,项目生产运营期第1年投入流动资金240万元。
(4)项目的建设投资、流动资金均由资本金投入。
(5)除了无形资产费用之外,项目建设投资全部形成固定资产,无形资产按生产运营期平均摊销,固定资产使用年限为8年,残值率为5%,采用直线法折旧。
(6)项目正常年份的产品设计生产能力为10000件/年,正常年份年总成本费用为950万元,其中项目单位产品的可变成本为550元,其余为固定成本,项目产品预计售价为1400元/件,营业税金及附加税税率为6%,企业适用的所得税税率为25%。
(7)项目生产运营期第1年的生产能力为正常年份设计生产能力的70%,第2年及以后各年的生产能力达到设计生产能力的100%。
问题:
1.分别列式计算项目建设第1年、第2年价差预备费和项目建设投资。
2.分别列式计算项目生产运营期的年固定资产折旧和正常年份的年可变成本、固定成本、经营成本。
3.分别列式计算项目生产运营期正常年份的所得税和项目资本金净利润率。
4.分别列式计算项目正常年份的产量盈亏平衡点。


6、2012年考题。
某国有资金投资办公楼建设项目,业主委托某具有相应招标代理和造价咨询资质的招标代理机构编制该项目的招标控制造价,并采用公开招标方式进行项目施工招标。招标投标过程中发生以下事件:
事件1:招标代理人确定的自招标文件出售之日起至停止出售之日止的时间为10个工作日;投标有效期自开始发售招标文件之日起计算,招标文件确定的投标有效期为30天。
事件2:为了加大竞争,以减少可能的围标而导致竞争不足,招标人(业主)要求招标代理人对已根据计价规范、行业主管部门颁发的计价定额、工程量清单、工程造价管理机构发布的造价信息或市场造价信息等资料编制好的招标控制价再下浮10%,并仅公布了招标控制价的总价。
事件3:招标人(业主)要求招标代理人在编制招标文件中的合同条款时不得有针对市场价格波动的调价条款,以便减少未来施工过程中的变更,控制工程造价。
事件4:应潜在招标人的要求,招标人组织最具竞争力的一个潜在投标人勘察项目现场,并在现场口头解答了该潜在投标人提出的疑问。事件5:投标中,评标委员会发现某投标人的报价明显低于其他投标人的报价。
问题1:指出事件1中的不妥之处,并说明理由。
问题2:指出事件2中招标人行为的不妥之处,并说明理由。
问题3:指出事件3中招标人行为的不妥之处,并说明理由。
问题4:指出事件4中招标人行为的不妥之处,并说明理由。
问题5:针对事件5,评标委员会应如何处理?

7、某工业项目,建设期为2年,运营期为6年。建设投资总额为6000万元,其中一半为银行贷款,一半为自有资金,且均按2年等比例投入;全部形成固定资产,运营期末余值按240万元回收。贷款年利率按10%计算,还款方式为运营期按每年等额本金偿还,利息按年收取。
第3年年初正式投产,当年达到100%设计生产能力,所需流动资金为1000万元,其中300万元为自有资金,其余全部由银行贷款解决,贷款年利率为5%,运营期末一次回收,利息按年收取。
运营期每年需经营成本为2700万元。每年营业收入为5000万元,营业税金及附加按6%计取。
问题:
1.把相关数据填人表5-1中,完成借款还本付息计划表。
表5-1借款还本付息计划表(单位:万元)

2.请将所需数据填入表5.2中,完成项目资本金现金流量表。
表5-2项目资本金现金流量表(单位:万元)


3.请计算该项目的静态投资回收期及FNPV,并通过FNPV判断该项目是否可行。

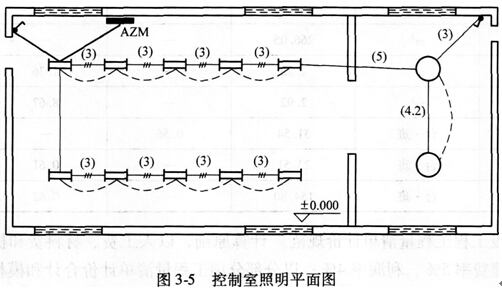

8、某控制室照明系统中I回路如图3.5所示。相关数据见表3-9。计算该照明工程的相关定额(人工单价为41.80元/工日,管理费和利润分别按人工费的30%和10%计)。
表3.9相关数据表



说明:
1)管道系统工作压力为1.0MPa,图3-4中标注尺寸除标高以m计外,其他均以mm计。
2)管道均采用20碳钢无缝钢管,弯头采用成品压制弯头,三通现场挖眼连接,管道系统全部采用电弧焊焊接。
3)蒸汽管道安装就位后,对管口焊缝采用X射线进行无损检测,检测片子规格为80mm×150mm,管道接头每10m有7个焊口计,检测比例要求为50%,管道焊接检测片子的搭接长度按25mm计。
4)所有法兰为碳钢平焊法兰;热水箱内配有一浮球阀。阀门型号,截止阀为J41T-16、单阀为H41T-16、疏水阀为H41 t-16,均采用平焊法兰连接。
5)管道支架为普通支架,管道安装完毕进行水压试验和冲洗。
6)所有管道、管道支架除锈后,均刷两遍防锈漆,管道采用岩棉壳(厚度为50mm)保温,外缠铝箔保护层。
问题:
1.根据图3-5所示内容和GB 50500--2013《建设工程工程量清单计价规范》的相关规定计算工程量,编制分部分项工程量清单及计价表(不计算计价部分),填入表3-10中。
表3-10分部分项工程量清单与计价表

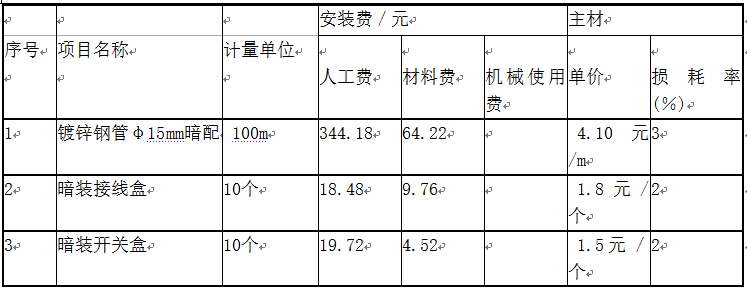

2.假设镀锌钢管φ15mm暗配的清单工程量为50m,其余条件不变,依据上述相关定额计算分析镀锌钢管φ15mm暗配项目的综合单价,并填入答题纸“工程量清单综合单价分析表”中(金额保留两位小数,其余保留三位小数)。

说明:
1)照明配电箱AZM由本层总配电箱引来,配电箱为嵌入式安装。
2)管路均为镀锌钢管φ15mm沿墙、楼板暗配,顶管敷设标高4.50m,管内穿绝缘导线ZRBV—500,2.5mm2。
3)配管水平长度见括号内数字,单位为m。

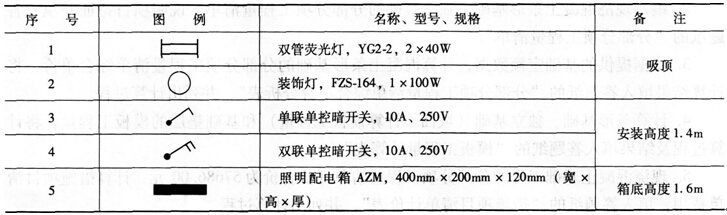

4)图中各图例含义见表3-11。
表3-11图3-5中各图例含义



9、 某施工合同约定如下:
1)合同工期为110天,工期奖罚均为3000元/天(已含税金)。
2)当某一分项工程实际量比清单量增减超过10%时,调整综合单价。
3)规费费率为3.55%,税金率为3.41%。

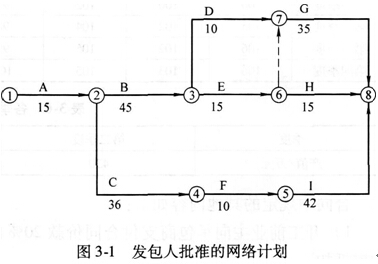

4)机械闲置补偿费为台班单价的50%,人员窝工补偿费为50元/工日。开工前,承包人编制并经发包人批准的网络计划如图3-1所示。

工作B和I共用一台施工机械,只能顺序施工,不能同时进行。台班单价为1000元/(台•班)。
施工过程中发生如下事件:
事件1:业主要求调整设计方案,使工作C的持续时间延长10天,人员窝工50工日。
事件2:I工作施工前,承包方为了获得工期提前奖,经承发包双方商定,使I工作持续时间缩短2天,增加赶工措施费3500元。
事件3:H工作施工过程中,劳动力供应不足,使H工作拖延了5天,承包方强调劳动力供应不足是因天气炎热所致。
事件4:招标文件中G工作的清单工程量为1750m3(综合单价为300元/m3),与施工图样不符,实际工程量为1900m3。经承发包双方商定,在G工作工程量增加但不影响因事件1~事件3而调整的项目总工期的前提下,每完成lm3增加的赶工工程量按综合单价60元计算赶工费(不考虑其他措施费)。
上述事件发生后,承包方均及时向发包方提出了索赔,并得到了相应的处理。
问题:
1.承包方是否可以分别就事件1~事件4提出工期和费用索赔?说明理由。
2.事件1~事件4发生后,承包方可得到的合理工期补偿为多少天?该项目的实际工期是多少天?
3.事件1~事件4发生后,承包方可得到总的费用追加额是多少(计算过程和结果均以-元为单位,结果取整)?


10、某工程采用工程量清单招标,确定某承包商中标。甲乙双方签订的承包合同包括的分部分项工程量清单工程量和投标综合单价见表5.1。工程合同工期12个月,措施费84万元,其他项目费100万元,规费费率为分部分项工程费、措施费、其他项目费之和的4%,税金率为3.35%。有关工程付款的条款如下:
1、工程预付款为合同价的20%,在合同签订后15日内一次支付,措施费在6个月的工程进度款中均匀支付。
2、工程进度款每三个月结算一次。
3、在各次工程款中按5%的比例扣留工程质量保修金。
施工期间第4~6月分项工程结算价格综合调整系数为1.1。
表5.1 分部分项工程计价数据表

经监理工程师批准的进度计划,如图5.1所示(各分项工程各月计划进度和实际进度均为匀速进展)。
第6个月末检查工程进度时,b工作完成计划进度的1/2,c工作刚好完成,d工作完成计划进度的1/3。
问题:
1、计算各分项工程的分部分项工程费、每月完成的分部分项工程费,把计算结果填入纸表5.1中,并列式计算工程预付款。
2、根据第6个月末检查结果,在答题纸图5.1上绘制前锋线,并分析第6个月末b、c、d三项工作的进度偏差,如果后6个月按原计划进行,分析说明b、d工作对工期的影响影响。
3、若承包方决定在第6个月后调整进度计划以确保实现合同工期,应如何调整(有关分项工程可压缩的工期和相应增加的费用见表5.2)?说明理由。

4、按实际进度情况结算,第4~6月应签发工程款为多少万元(假设期间无其他项目费发生,a工作按批准进度计划完成)?
(计算结果均保留两位小数)





   >>学课在线网课试听.报名        >>学课在线智能题库.模拟做题       >>直播课程       >>录播课程

课程名称
课程免费试听
课程名称
课程免费试听
课程名称
课程免费试听
初级会计师

一级建造师

执业药师

中级会计师

二级建造师

护士资格证

注册会计师

一级造价工程师

健康管理师

经济师考试

监理工程师

考研辅导课

银行从业

安全工程师

自考课程

基金从业

一级消防工程师

心理咨询师

企业人力资源管理师

法律职业资格考试

公共营养师

社会工作者

消防设施操作员

保育员

教师资格证

成人高考

育婴师

公务员培训

文职培训

英语四六级

计算机软考
养老护理员
税务师培训

房产经纪人
咨询工程师

其它课程>>



重要提醒!!内容中联系方式并非本站联系方式,报名咨询的学员请与下面最新联系方式联系我们咨询报名-以免损失!
>>长期招聘兼职招生代理人员,项目合作,团报优惠咨询,有意者请联系我们 >>咨询:13312524700(可加微信)。

昆明学历中心:◆咨询电话:0871-65385921、13312528471 赖老师、钱老师(微信报名:17787865775)点击这里给我发消息


云南地州中心:◆咨询电话:0871-65385921、17787865775 冯老师、 王老师(微信报名:17787865775)点击这里给我发消息


总部报名地址: ◆昆明市-五华区教场东路莲花财富中心10楼;网课试听:ke.xuekaocn.cn   点击这里立即咨询我们



地州分校:   大理分校   丽江分校   迪庆分校   怒江分校   红河分校   临沧分校   玉溪分校   文山分校   保山分校   德宏分校   昭通分校   普洱分校   版纳分校 【各地州学员请加老师微信咨询报名,电话(微信):133-1252-4700】;2021年云南省成人高考>>立即报名



职业技能考证:心理咨询师、健康管理师、茶艺师等更多>◆咨询电话:133 1252 4700(微信)点击这里咨询我们

公考培训咨询:◆国考云南省考公务员/事业单位面授培训,咨询电话:133 1252 4700 (微信)点击这里立即咨询我们






温馨提示:因考试政策、内容不断变化与调整,学课在线网提供的以上信息仅供参考,如有异议,请考生以权威部门公布的内容为准!

免责声明:以上内容仅代表原创者观点,其内容未经本站证实,学课在线网对以上内容的真实性、完整性不作任何保证或承诺,转载目的在于传递更多信息,由此产生的后果与学课在线网无关;如以上转载内容不慎侵犯了您的权益,请联系我们QQ:1536696595,我们将会及时处理。




网友评论
