2015年造价工程师考试案例分析每日一练(第二十三期)

简答题

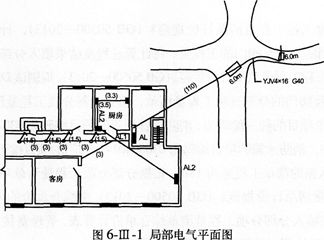

1、某二层招待所局部电气平面图,如图6-Ⅲ-1所示:
1.AL、AL1、AL2均为定型照明配电箱,安装高度底边距地面600mm,室内地面标高为±0.00,室外地面标高为-0.45m;
2.电缆穿钢管直埋,经过落地电缆换线箱引入AL(电缆换线箱的尺寸忽略不计),水
平长度见图中括号内数字;电缆沟(一般土沟)宽1m,沟底标高为-O.8m,室外部分电缆穿越街道应加直径为120mm的混凝土保护管,每段长度为6m;
3.计算电缆长度时不计算电缆敷设长度、波形弯度和交叉的附加长度,连接箱体处,出管后电缆的预留长度为1m,电缆头为户内干包式,其除加长度不计;
4.照明回路采用镀锌钢管DN20沿顶板暗配,动力(插座)回路采用镀锌钢管DN32沿地面暗配;建筑物层高3m,灯具为半圆球吸顶灯,插座距顶0.3121m,开关距地1.3m。

说明:
1.AL、AL1、AL2配电箱尺寸分别为450×800×400、400×700×400、400×700×400(宽高×厚);
2.照明回路穿绝缘导线BV2×2.5mm2,动力(插座)回路穿绝缘导线BV3×4mm2。
3.配管水平长度见图示括号内数字,单位m。
 问题:
1.依据《建设工程工程量清单计价规范》(GB5050(0-2013),计算该工程的电缆、配电箱、AL1、AL2回路的配管、配线、灯具、开关和插座的工程量。将计算过程及结果填入分部分项工程量计算表。
2.依据《建设工程工程量清单计价规范》(GB50500--2013),编制该工程的电缆、配电箱、灯具、开关和插座的分部分项工程量清单,填入分部分项工程量清单表。电气系统各分部分项工程量清单项目的统一编码为:电缆的项目编码为030208001、配电箱的项目编码为030204018、电气配管的项目编码为030212001、电气配线的项目编码为030212003、半圆球吸顶灯的项目编码为030213001、小电器的项目编码为030204031。

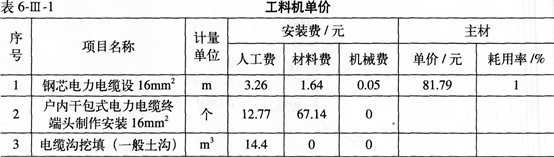

3.假设电缆清单工程量为31m,根据分部分项工程量清单项目的工料机单价表,按《建设工程工程量清单计价规范》(GB50500---2013)中综合单价的内容要求,编制分部分项工程量清单综合单价计算表。管理费按人工费的65%计算,利润按人工费的35%的计算(计算结果均保留两位小数)。
 2、1.某办公楼卫生间给水排水系统工程设计如附图1-3、附图1-4所示。

说明:
1.图示为某办公楼卫生间,共三层,层高为3m,图中平面尺寸以mm计,标高均以m计。墙体厚度为240mm。
2.给水管道均为镀锌钢管,螺纹连接,给水管道与墙体的中心距离为200ram。
3.卫生器具全部为明装,安装要求均符合《全国统一安装工程预算定额》所指定标准图的要求,给水管道工程量计算至与大便器、小便器、洗面盆支管连接处止。其安装方式为:蹲式大便器为手压阀冲洗;挂式小便器为延时自闭式冲洗阀;洗脸盆为普通冷水嘴;混凝土拖布池为500×600落地式安装,普通水龙头,排水地漏带水封;立管检查口设在一、三层排水立管上,距地面0.5m处。
4.给水排水管道穿外墙均采用防水钢套管,穿内墙及楼板均采用普通钢套管。
5.给水排水管道安装完毕,按规范进行消毒、冲洗、水压试验和试漏。
附图1.3某办公楼卫生间给水系统图

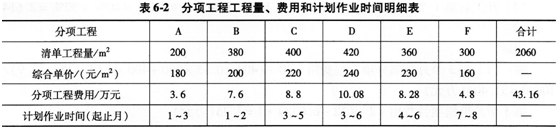

3、某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同。合同内容包括六项分项工程。其分项工程工程量、费用和计划时间见表6-2,该工程安全文明施工等总价措施项目费用6万元,其他总价措施项目费用10万元。暂列金额8万元;管理费以分项工程中的人工费、材料费、机械费之和为计算基数,费率为10%;利润与风险费以分项工程中人工费、材料费、机械费与管理费之和为计算基数,费率为7%;规费以分项工程费、总价措施项目费和其他项目费之和为计算基数,费率为6%;税金率为3.5%;合同工期为8个月。

有关工程价款支付条件如下:
1.开工前业主向承包商支付分项工程价款的25%作为材料预付款,在开工后的第4~6月分三次平均扣回。
2.安全文明施工等总价措施项目费用分别于开工前和开工后的第1个月分两次平均支付,其他总价措施项目费用在第1—5个月分五次平均支付。
3.业主按当月承包商已完工程款的90%支付。
4.暂列金额计入合同价,按实际发生额与工程进度款同期支付。
5.工程质量保证金为工程款的3%,竣工结算月一次扣留。
工程施工期间,经监理人核实的有关事项如下:
1.第3个月发生现场签证计日工费用3.0万元。
2.因劳务作业队伍调整使分项工程C的开始作业时间推迟了1个月,且作业时间延长1个月。
3.因业主提供的现场作业条件不充分,使分项工程D增加的人工费、材料费、机械费之和为6.2万元,作业时间不变。
4.因设计变更使分项工程E增加工程量120m2,(其价格执行原综合单价),作业时间延长1个月。
5.其余作业内容及时间没有变化,每项分项工程在施工期间各月匀速施工。
【问题】
1.计算本工程的合同价款、预付款和首次支付的措施费?
2.计算3、4月份已完工程价款和应支付工程款?
3.计算实际合同价款、合同价增加额及最终施工单位应得工程价款?

4、某市政府投资新建一学校,工程内容包括办公楼、教学楼、实验室、体育馆等,招标文件的工程量清单表中,招标人给出了材料暂估价,承发包双方按《建设工程工程量清单计价规范》(GB 50500--2013)以及《标准施工招标文件》签订了施工承包合同,合同规定,国内《标准施工招标文件》不包括的工程索赔内容,执行FIDIC合同条件的规定。
工程实施过程中,发生了如下事件:
事件1:投标截止日期前15天,该市工程造价管理部门发布了人工单价及规费调整的有关文件。
事件2:分部分项工程量清单中,天棚吊顶的项目特征描述中龙骨规格、中距与设计图样要求不一致。
事件3:按实际施工图样施工的基础土方工程量与招标人提供的工程量清单表中挖基础土方工程量发生较大的偏差。
事件4:主体结构施工阶段遇到强台风、特大暴雨,造成施工现场部分脚手架倒塌,损坏了部分已完工程、施工现场承发包双方办公用房、施工设备和运到施工现场待安装的一台电梯。事后,承包方及时按照发包方要求清理现场,恢复施工,重建承发包双方现场办公用房,发包方还要求承包方采取措施,确保按原工期完成。
事件5:由于资金原因,发包方取消了原合同中体育馆工程内容,在工程竣工结算时,承包方就发包方取消合同中体育馆工程内容提出了补偿管理费和利润的要求,但遭到发包方拒绝。
上述事件发生后,承包方及时对可索赔事件提出了索赔。
【问题】
1.投标人对设计材料暂估价的分部分项进行投标报价,以及该项目工程价款的调整有哪些规定?
2.根据《建设工程工程量清单计价规范》(GB 50500--2013)分别指出对事件1、事件
2.事件3应如何处理,并说明理由。
3.事件4中,承包方可提出哪些损失和费用的索赔?
4.事件5中,发包方拒绝承包方补偿要求的做法是否合理?说明其理由。

5、某企业投资建设一个工业项目,该项目可行性研究报告中的相关资料和基础数据如下:
(1)项目工程费用为2000万元,工程建设其他费用为500万元(其中无形资产费用为200万元),基本预备费费率为8%,预计未来3年的年均投资价格上涨率为5%。
(2)项目建设前期年限为1年,建设期为2年,生产运营期为8年。
(3)项目建设期1年完成项目静态投资的40%,第2年完成静态投资的60%,项目生产运营期第1年投入流动资金240万元。
(4)项目的建设投资、流动资金均由资本金投入。
(5)除了无形资产费用之外,项目建设投资全部形成固定资产,无形资产按生产运营期平均摊销,固定资产使用年限为8年,残值率为5%,采用直线法折旧。
(6)项目正常年份的产品设计生产能力为10000件/年,正常年份年总成本费用为950万元,其中项目单位产品的可变成本为550元,其余为固定成本。项目产品预计售价为1400元/件,营业税金及附加税税率为6%,企业适用的所得税税率为25%。
(7)项目生产运营期第1年的生产能力为正常年份设计生产能力的70%,第2年及以后各年的生产能力达到设计生产能力的100%。
【问题】
1.分别列式计算项目建设期第1年、第2年价差预备费和项目建设投资。
2.分别列式计算项目生产运营期的年固定资产折旧和正常年份的年可变成本、固定成本、经营成本。
3.分别列式计算项目生产运营期正常年份的所得税和项目资本金净利润率。
4.分别列式计算项目正常年份的产量盈亏平衡点。
(除资本金净利润之外,前3个问题计算结果以万元为单位,产量盈亏平衡点计算结果取整,其他计算结果保留两位小数)

6、工业项目生产工艺较为复杂,且安装工程投资约占项目总投资的70%。该项目业主对承包方式有倾向性意见,在招标文件中对技术标的评标标准特设“承包方式”一项指标并规定:若由安装公司和土建专业公司组成联合体投标,得10分;若由安装专业公司作总包,土建专业公司作分包,得7分;若由安装公司独立投标,且全部工程均自己施工,得4分。
某安装公司决定参与该项目投标,经分析,在其他条件(如报价、工期等)相同的情况下,上述评标标准使得三种承包方式的中标概率分别为O.6,0.5、0.4。另经分析,三种承包方式的承包效果、概率和盈利情况见表4—14。编制投标文件的费用约为5万元。

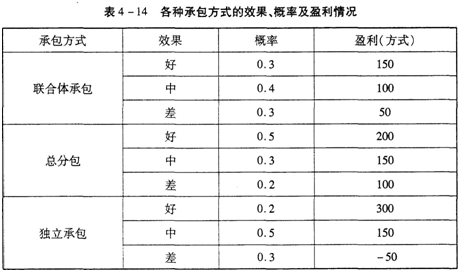

各种承包方式的效果、概率及盈利情况表4—14:

【问题】
1.投标人应当具备的条件有哪些?
2.请运用决策树方法决定采用何种承包方式投标。
注:各机会点的期望值应列式计算,计算结果取整数。

7、2012年真题。
某工业项目,业主采购工程量清单招标方式确定了承包商,并与承包商按照《建设工程施工合同(示范文本)》签订了工程施工合同。施工合同约定:项目生产设备由业主购买;开工日期为6月1日,合同工期为120天;工期每提前(或拖后)1天,奖励(或罚款)1万元(含规费、税金)。

工程项目开工前,承包商编制了施工总进度计划,如图4.1所示(时间单位:天)并得到监理人的批准。

工程项目施工过程中,发生了如下事件:
事件1:厂房基础施工时,地基局部存在软弱土层,因等待地基处理方案导致承包商窝工60个工日、机械闲置4个台班(台班费1 200元/台班。台班折旧费为700元/台班);地基处理产生工料机费用6 000元;基础工程量增加50m3(综合单价:420元/m3)。共造成厂房基础作业时间延长6天。
事件2:7月10日-7月11日,用于主体结构的施工机械出现故障;7月12日-7月13日,该地区供电全面中断,施工机械故障和供电中断导致主体结构工程停工4天、30名工日窝工4天,一台租赁机械闲置4天(每天一个台班,机械租赁费1 500元/天),其他作业未受影响。
事件3:在装饰装修和设备安装施工过程中,因遭遇台风侵袭,导致进场的部分生产设备和承包商采购尚未安装的门窗损坏,承包商窝工36个工日。业主调换生产设备费用为1.8万元。承包商重新购置门窗的费用7 000元,作业时间均延长2天。
事件4:鉴于工期拖延较多,征得监理人同意后,承包商在设备安装作业完成后将收尾工程提前,与装饰作业搭接5天,并采取加快施工措施使收尾工作作业时间缩短2天,发生赶工措施费用8 000元。
问题:
1.分别说明承包商能否就上述事件1-事件4向业主提出工期和(或)费用索赔,并说明理由。
2.承包商在事件1-事件4中得到的工期索赔各为多少天?工期索赔共计多少天?该工程的实际工期为多少天?工期奖(罚)款为多少万元?
3.如果该工程人工工资标准为120元/工日,窝工补偿标准为40元/工日。工程的管理费和利润为工料机费用之和的15%,规费费率和税金率分别为3.5%、3.41%。分别计算承包商在事件1-事件4中得到的费用索赔各位多少元?费用索赔总额为多少元?(费用以元为单位,计算结果保留两位小数)
8、某建设项目有关资料如下:
1)项目计算期为10年,其中建设期为2年。项目第3年投产,第5年开始达到100%设计生产能力。
2)项目建设投资8000万元(不含建设期贷款利息和固定资产投资方向调节税),预计7500万元形成固定资产,500万元形成无形资产。固定资产折旧费为673万元,固定资产余值在项目运营期末收回。
3)无形资产在运营期8年中,均匀摊人成本。
4)流动资金为1000万元,在项目计算期末收回。
5)项目的设计生产能力为年产量1.1万t,预计每吨销售价为7000元,年营业税金及附加按营业收入的5%计取,所得税率为33%。

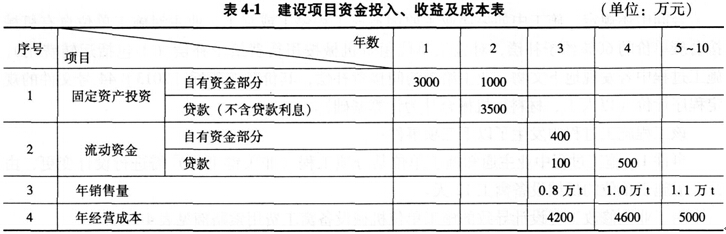

6)项目的资金投入、收益、成本等基础数据见表4-1。

7)还款方式。在项目运营期间(即从第3年至第10年)按等额本金法偿还,流动资金贷款每年付息。长期贷款利率为6.22%(按年计息),流动资金贷款利率为3%。
8)经营成本的20%计入固定成本(折旧费、摊销费、利息支出均应计入固定成本),法定盈余公积金按照l0%计提。
问题(各表中数字按四舍五入取整,其他计算结果保留两位小数):
1.计算无形资产摊销费。
2.编制项目借款还本付息估算表。
3.编制项目总成本费用估算表。
4.编制项目利润与利润分配表,计算第3年的利息备付率和偿债备付率,分析项目的偿债能力。
5.计算第7年的产量盈亏平衡点和单价盈亏平衡点,分析项目盈利能力和抗风险能力。

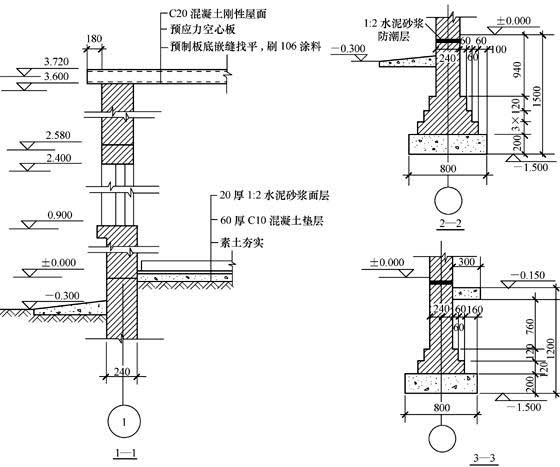

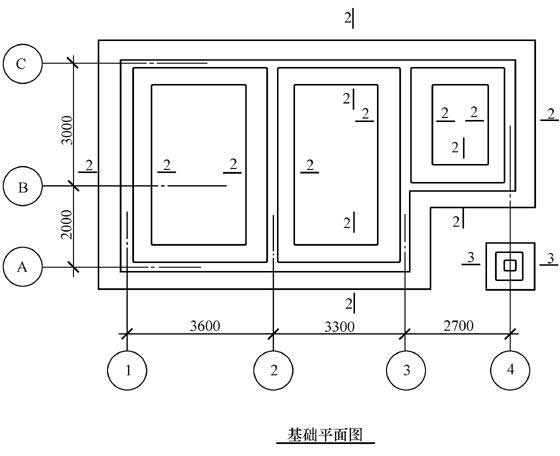

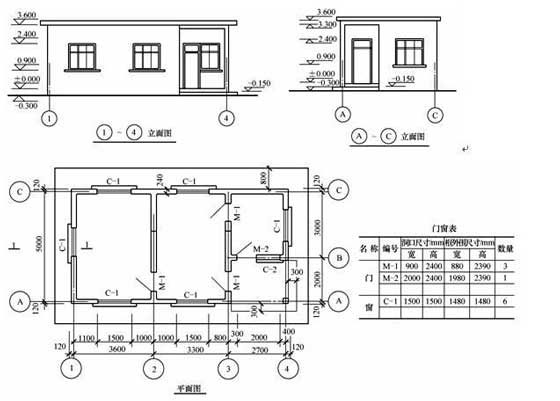

9、某接待室工程施工图及施工图设计说明如下图所示:

接待室工程施工图设计说明
1.结构类型及标高
本工程为砖混结构工程。室内地坪标高±0.000m,室外地坪标高-0.300m。
2.基础
M5水泥砂浆砌砖基础,C10混凝土基础垫层200mm厚,位于标高-0.06m处做20mm厚1:2水泥砂浆防潮层。
3.墙、柱
M5混合砂浆砌砖墙、砖柱。
4.地面
基层素土回填夯实,80mm厚C10混凝土地面垫层,铺400mm×400mm浅色地砖,20mm厚1:2水泥砂浆粘结层。20mm厚1:2水泥砂浆贴瓷砖踢脚线,高150mm。
5.屋面
预制空心板上铺30mm厚1:3水泥砂浆找平层,40mm厚C20混凝土刚屋面,20mm厚1:2水泥砂浆防水层。
6.台阶、散水
C10混凝土基层,15mm厚1:2水泥白石子浆水磨石台阶。60mm厚C10混凝土散水,沥青砂浆塞伸缩缝。
7.墙面、顶棚
内墙:18mm厚1:0.5:2.5混合砂浆底灰,8mm厚1:0.3:3混合砂浆面灰,满刮腻子2遍,刷乳胶漆2遍。
顶棚:12mm厚1:0.5:2.5混合砂浆底灰,5mm厚1:0.3:3混合砂浆面灰,满刮腻子2遍,刷乳胶漆2遍。
外墙面、梁柱面水刷石:15mm厚1:2.5水泥砂浆底灰,10mm厚1:2水泥白石子浆面灰。
8.门、窗
实木装饰门:M-1、M-2洞口尺寸均为900mm×2400mm.
塑钢推拉窗:C-1洞口尺寸1500mm×1500mm,C-2洞口尺寸1100mm×1500mm.
9.现浇构件
圈梁:C20混凝土,钢筋HPB235:¢12,116.80m;HPB235: ¢6.5,122.64m.
矩形梁:C20混凝土, 钢筋HRB335: ¢14,18.41kg; HPB235: ¢12,9.02kg; HPB235: ¢6.5,8.70kg。
问题:
根据《建设工程工程量清单计价规范》列出以下工程量清单项目的项目编码、计量单位和工程数量(并列出计算式)。
1.平整场地。
2.人工挖基础土方(墙基)。
3.人工挖基础土方(柱基)。
4.M5水泥砂浆砌砖基础。
5.人工基础回填土。
6.人工室内回填土。
7.M5混合砂浆砌砖墙。
8.M5混合砂浆砌砖柱。
9.现浇C20混凝土矩形梁。
10.现浇C20混凝土圈梁。
11.C10混凝土散水。
10、某进口设备离岸价为255万元,国际运费为25万元,海上保险费率为0.2%,关税税率为20%,则该设备的关税完税价格为(  )万元。
A.280.56
B.281.12
C.336.67
D.337.35

   >>学课在线网课试听.报名        >>学课在线智能题库.模拟做题       >>直播课程       >>录播课程

课程名称
课程免费试听
课程名称
课程免费试听
课程名称
课程免费试听
初级会计师

一级建造师

执业药师

中级会计师

二级建造师

护士资格证

注册会计师

一级造价工程师

健康管理师

经济师考试

监理工程师

考研辅导课

银行从业

安全工程师

自考课程

基金从业

一级消防工程师

心理咨询师

企业人力资源管理师

法律职业资格考试

公共营养师

社会工作者

消防设施操作员

保育员

教师资格证

成人高考

育婴师

公务员培训

文职培训

英语四六级

计算机软考
养老护理员
税务师培训

房产经纪人
咨询工程师

其它课程>>

重要提醒!!内容中联系方式并非本站联系方式,报名咨询的学员请与下面最新联系方式联系我们咨询报名-以免损失!
>>长期招聘兼职招生代理人员,项目合作,团报优惠咨询,有意者请联系我们 >>咨询:13312524700(可加微信)。

昆明学历中心:◆咨询电话:0871-65385921、13312528471 赖老师、钱老师(微信报名:17787865775)点击这里给我发消息

云南地州中心:◆咨询电话:0871-65385921、17787865775 冯老师、 王老师(微信报名:17787865775)点击这里给我发消息

总部报名地址: ◆昆明市-五华区教场东路莲花财富中心10楼;网课试听:ke.xuekaocn.cn   点击这里立即咨询我们

地州分校:   大理分校   丽江分校   迪庆分校   怒江分校   红河分校   临沧分校   玉溪分校   文山分校   保山分校   德宏分校   昭通分校   普洱分校   版纳分校 【各地州学员请加老师微信咨询报名,电话(微信):133-1252-4700】;2021年云南省成人高考>>立即报名

职业技能考证:心理咨询师、健康管理师、茶艺师等更多>◆咨询电话:133 1252 4700(微信)点击这里咨询我们

公考培训咨询:◆国考云南省考公务员/事业单位面授培训,咨询电话:133 1252 4700 (微信)点击这里立即咨询我们

温馨提示:因考试政策、内容不断变化与调整,学课在线网提供的以上信息仅供参考,如有异议,请考生以权威部门公布的内容为准!

免责声明:以上内容仅代表原创者观点,其内容未经本站证实,学课在线网对以上内容的真实性、完整性不作任何保证或承诺,转载目的在于传递更多信息,由此产生的后果与学课在线网无关;如以上转载内容不慎侵犯了您的权益,请联系我们QQ:1536696595,我们将会及时处理。

网友评论
